Zoals als eerder gemeld zal de vijverzijde van ons gebouw in vier fasen in de steigers worden gezet.

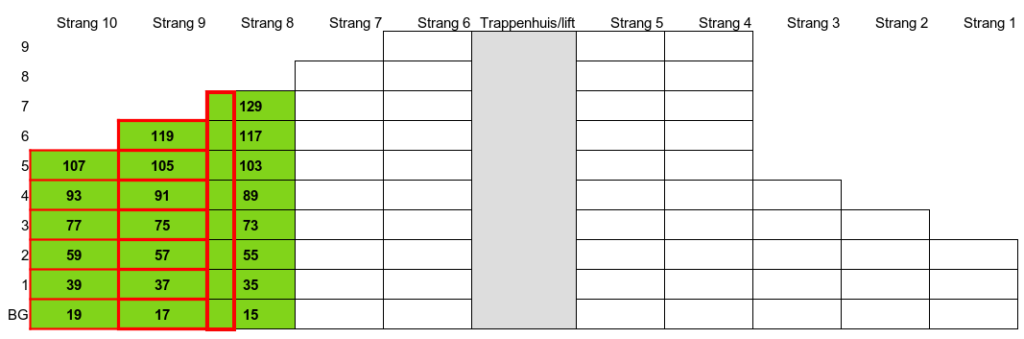

Op donderdag 23 mei begint Van Lochem met de eerste fase bij strang 10, 9 en 8. Zie de tekening hieronder en de foto hierboven.
Bij strang 10 en 9 komen de steigers aan beide zijden van de balkons. Bij strang 8 aan de rechterkant van de balkons (van de vijverkant bezien).
De bewoners op de begane grond (nrs. 15, 17 en 19) worden vriendelijk verzocht vóór donderdag hun terras zover leeg te maken dat de steigers kunnen worden geplaatst.
Graag tot minimaal 1,5 meter van de gevel vrij houden. Verlichting kan blijven hangen. Overige zaken graag verwijderen. De aanvoer van het steigermateriaal gaat via het terras.
Het opbouwen duurt naar verwachting tot en met dinsdag 28 mei.
Vanaf woensdag 29 mei gaan dan de reinigings-, herstel- en hydrofobeerwerkzaamheden van start. Afhankelijk van het weer zal dit tot enkele weken in beslag nemen.
Ook worden de balkons van strang 10, 9 en 8 opnieuw gecoat tijdens deze fase . Je ontvangt een of twee dagen voor aanvang van dit onderdeel van de werkzaamheden bericht wanneer jouw balkon aan de beurt is.
Dan graag je balkon leegmaken.
Ga je de komende weken op vakantie? Maak dan nu alvast je balkon leeg.
Na afronding van deze werkzaamheden worden de steigers afgebroken en opgebouwd voor de volgende fase. Wordt vervolgd.
