Week 28 – terugblik
Afgelopen week zijn de betonbanden in de gevels, de betonranden van de balkons en de betonranden van de halfronde ramen van de eerste strangen geschilderd.
Ook is de coating van de laatste balkons, waar nodig, vernieuwd.
Daarmee is het werk aan de eerste strangen en de kopgevel nagenoeg afgerond.
Er is deze week ook alvast een begin gemaakt met de opbouw van de steigers voor de volgende fase.
Wat staat er te gebeuren in week 29?
De laatste (schilder)werkzaamheden, voornamelijk aan de betonbanden en balkonranden in strang 8, worden afgerond. De “puntjes op de i”.
Komende week staat verder vooral in het teken van de steiger(om)bouw.
- De huidige steigers worden afgebroken voor hergebruik in de tweede fase.

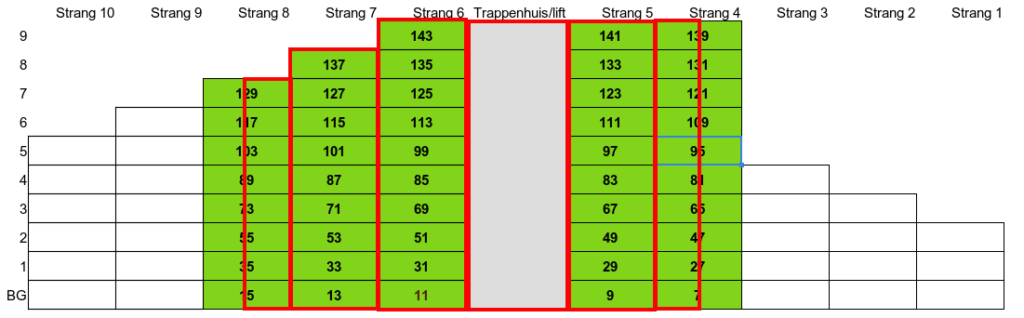

- De steigers bij de volgende strangen worden opgebouwd. Zie het overzicht hieronder.

Verwachting (onder voorbehoud)
Met de opgedane kennis en ervaring van de afgelopen weken, verwacht aannemer Van Lochem dat de werkzaamheden aan de vijverzijde niet in vier, maar in drie fasen kunnen worden afgerond. Om die reden worden er naar gestreefd de steigers door te bouwen tot voorbij bij het trappenhuis in het eerste deel van de linkerzijde van het gebouw. Een en ander afhankelijk van de beschikbaarheid van de materialen. De opbouw van deze steigers duurt 1 – 1,5 week.
Zodra de steigerbouwers klaar zijn, kan er worden begonnen met het uithakken en herstellen van het slechte voegwerk en het reinigen en hydrofoberen van de gevels.
Uiteraard blijven we afhankelijk van het weer, maar Van Lochem streeft er naar dat deze werkzaamheden dan in vier tot vijf weken worden afgerond, waarna de steigers kunnen worden omgebouwd voor de laatste fase aan de vijverzijde.
Bewoners van de betreffende appartementen wordt vriendelijk verzocht om alvast voorbereidingen te treffen.
Zie het overzicht hierboven. Staat je huisnummer er bij?
- Maak dan je balkon helemaal leeg, zeker als je binnenkort op vakantie gaat.
- Bewoners op de begane grond worden verzocht tenminste 1,5 meter vanaf de muur vrij te maken.
- Berg je meubels en planten tijdelijk op en gebruik de beschikbare stucloper om je vloer te beschermen (verkrijgbaar bij de huismeester).
- Houd ramen, deuren en ventilatieroosters gesloten tijdens de reiniging en verwijder eventuele horren.
Dank voor je medewerking en begrip!
Vragen of opmerkingen? Stuur een mailtje naar go2024@pisastaete.nl
