Week 36 – terugblik
Het voegwerk bij het trappenhuis is klaar. De gevels zijn gehydrofobeerd
Uit de nacontrole van de balkonvloeren is gebleken dat bij een aantal balkons uit fase 2 de coatinglaag onvoldoende hechting had. Dit is het gevolg van de (te) hoge buitentemperaturen bij het aanbrengen van de coating. Deze vloeren zijn inmiddels allemaal (sommige wel twee keer) opnieuw gedaan. Ze zijn nu in orde bevonden.
Het schilderwerk van de betonbanden in de gevels en de randen van de balkons is afgerond. De betonranden langs de halfronde ramen op de begane grond worden later gedaan als de steigers weg zijn.
Planning week 37
Correctie

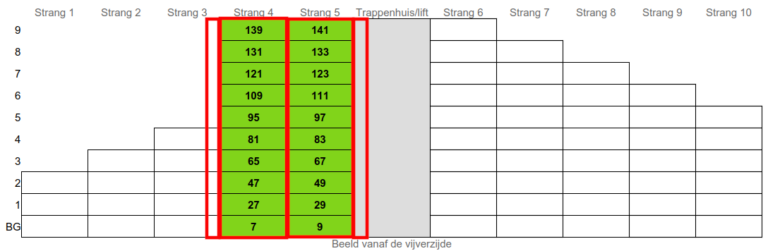

In het vorige bericht is abusievelijk een foutief steigerschema voor fase 3 gepubliceerd. Hieronder vind je het juiste schema. Bij strang 3 (huisnummer 5) en strang 4 (huisnummer 7) worden de steigers vanaf de tuin opgebouwd. Hier wordt als eerste begonnen met de opbouw. Vervolgens wordt er richting het trappenhuis gebouwd. Daar worden de steigers voor de zijwand als laatste geplaatst.

Het opbouwen van de steigers is al begonnen. Zodra de eerste toren in de steigers staat, beginnen de hakkers met het uithakken van het slechte voegwerk bovenin. Naar verwachting is dit vanaf woensdag, of zoveel eerder als zij aan de slag kunnen.
Na het hakwerk wordt de gevel gereinigd en worden de uitgehakte delen opnieuw gevoegd. Zodra mogelijk wordt deze procedure herhaald bij de tweede toren.
Voorbereiding door bewoners
Bewoners van deze twee torens worden verzocht om de balkons leeg te maken en, zolang de steigers er staan, tijdens de werkzaamheden de ramen, deuren en ventilatieroosters gesloten te houden. Haal ook eventuele horren weg.
Buiten de werktijden kun je, tenzij anders meegedeeld door de aannemer, natuurlijk wel gewoon gebruik maken van je balkon of tuin.
Stuclopers
Wil je de tegels in je tuin voor alle zekerheid beschermen of zet je jouw balkonspulletjes zolang binnen of op de gang, gebruik dan een stucloper om je vloer te beschermen. Stuclopers zijn kosteloos verkrijgbaar bij de huismeester (is nog wel even op vakantie) of bij het VvE bestuur. Stuur een mailtje naar go2024@pisastaete.nl en het komt goed.
Verwachting (onder voorbehoud)
- Week 38: Omzetten steigers (afbreken, opbouwen), start fase 3
- Week 39: Vervolg fase 3 (nadere planning volgt).
- Week 40: Idem
Fase 4 uitvoering in de loop van september, uitloop naar oktober
