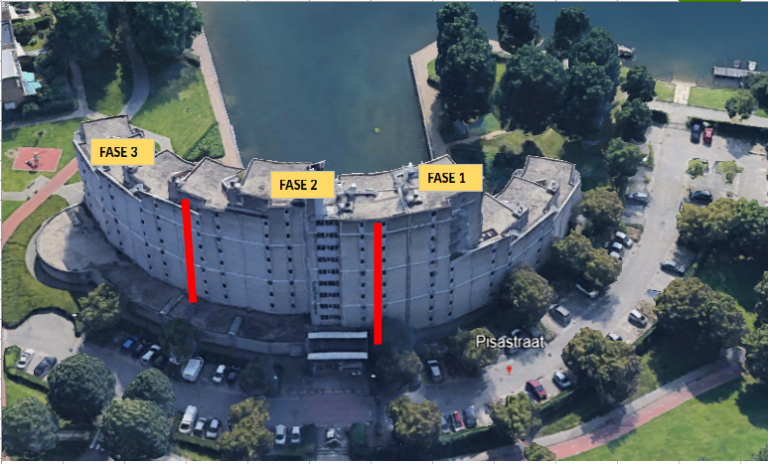

Week 4 – terugblik
De aannemer laat weten
- We zijn gestart met hakken en reinigen fase 2
- Het schilderwerk van het houtwerk in fase 1 is in uitvoering. In de hoogwerker
- Het hydrofoberen fase 1 en vervangen hemelwaterafvoeren fase 2 kon door omstandigheden niet worden uitgevoerd.
Lekkage containerruimte
Bij het schoonmaken van de gevels boven de bergingen wordt veel water gebruikt. Het dak boven de bergingen is op sommige plekken erg vies en bedekt met mos. Hierdoor stroomt het water niet goed weg, wat heeft geleid tot lekkage in de containerruimte. De aannemer en gebouwenbeheerder zijn hiervan op de hoogte en werken aan een oplossing.

Planning week 5
- Verder met schilderwerk fase 1
- Hydrofoberen fase 1 (indien het weer het toelaat )
- Afronden hakken fase 2
- Reinigen fase 2
- Start voegen fase 2


Vragen of opmerkingen? Stuur een mail naar
go2024@pisastaete.nl
Vermeld dan ook even het telefoonnummer waarop je te bereiken bent.
