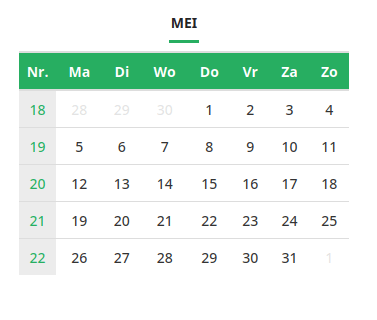

Week 18 – terugblik
De aannemer laat weten:
- Foutje. In het vorige bericht stond dat het hydrofoberen was afgerond, maar toen moesten de gevels van de bergingen nog worden gedaan. Nu is het hydrofoberen echt afgerond.
- het schilderwerk van de ramen in fase 3 (grijs) is afgerond
Planning week 19
- schilderwerk witte ramen fase 2 en fase 3
- schilderwerk deuren en kozijnen bergingen en bij de uitgangen/trappen
- opruimen bouwplaats
Het einde is in zicht
Komende week worden de containers (parkeerterrein) afgevoerd
Zaterdag 10 mei komt een grote ploeg de laatste steigers afbreken en afvoeren. Dit kan voor enige overlast zorgen

Vragen of opmerkingen? Stuur een mail naar
go2024@pisastaete.nl
Vermeld dan ook even het telefoonnummer waarop je te bereiken bent.
