Overtollige steigers zijn afgelopen week allemaal afgevoerd.
Het voegwerk aan de vijverzijde bleek op sommige plaatsen aanzienlijk slechter te zijn dan aanvankelijk verondersteld. Dit slechte voegwerk is nu allemaal weggehakt en inmiddels ook al voor een groot deel schoongespoeld. Helaas zorgt deze tegenvaller opnieuw voor (wat) vertraging in de planning.
Voorman Andy is de komende drie weken op vakantie. Zijn taken worden in die periode overgenomen door Mike, te bereiken op 06 14236269.

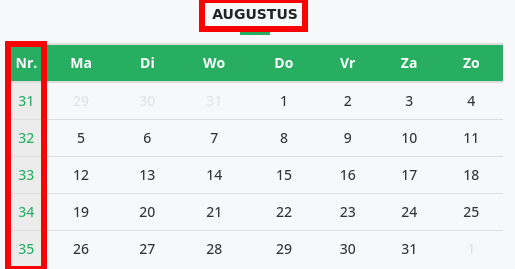

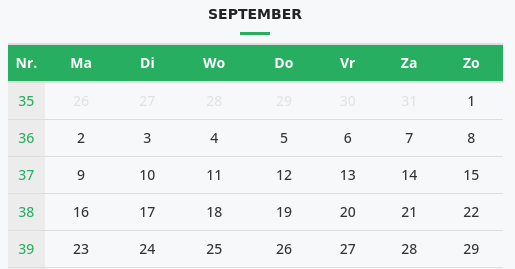

Planning week 32 (onder voorbehoud)
- afronden reinigen gevels
- start voegen
- start vervangen hemelwaterafvoeren (hwa).
Nogmaals het dringende verzoek om alle ramen, deuren en ventilatieroosters gesloten te houden tijdens de werkzaamheden.
Advies: Haal ook de horren voor je ramen weg.
Verwachting (onder voorbehoud))
- Week 33: afronden voegen, hwa en start hydrofoberen en vloeren coaten
- Week 34: afronden vloeren, hydrofoberen en start schilderwerk
- Week 35: afronden schilderwerk en omzetten steigers naar fase 3


Vragen of opmerkingen? Stuur een mailtje naar go2024@pisastaete.nl
